Miejski Zarząd Dróg w Nowym Sączu, informuje o pracach i podjętych działaniach na terenie inwestycji Obwodnica Północna, po wystąpieniu intensywnych opadów deszczu.
19.05.2014
W wyniku wystąpienia intensywnych opadów deszczu oraz pojawienia się zastoisk wody, zostały wstrzymane roboty drogowe.

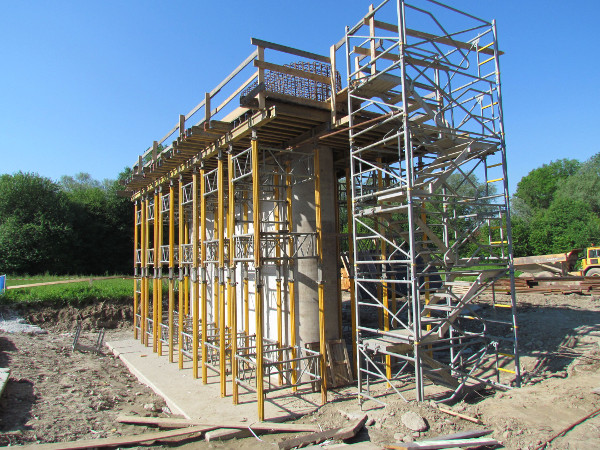

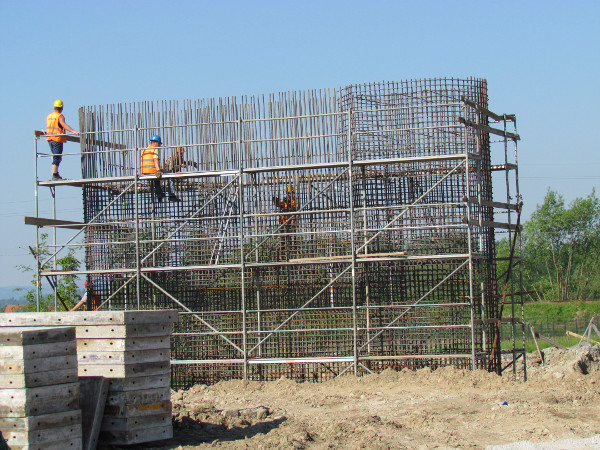

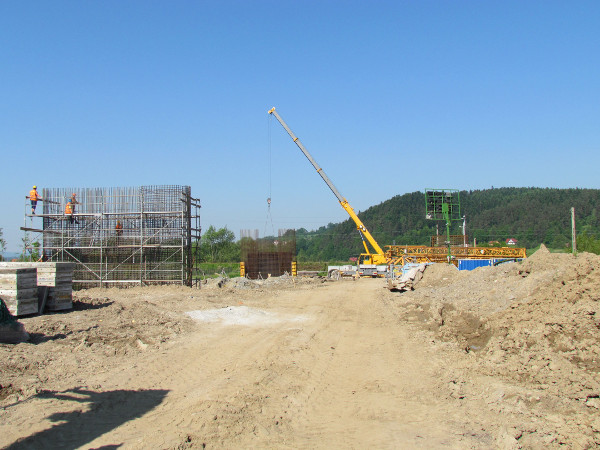

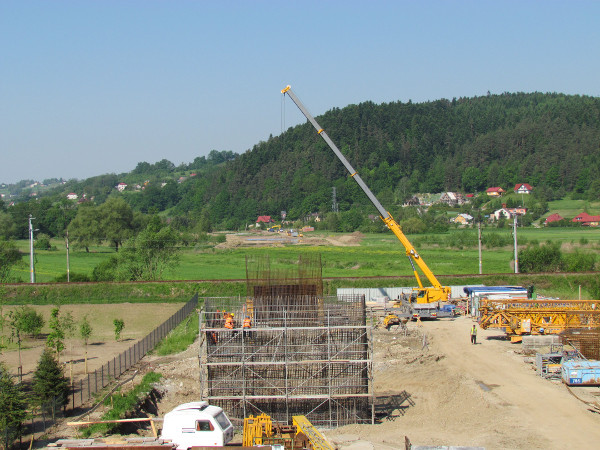

Kontynuowane są prace przy budowie kanalizacji deszczowej przy ul. Tarnowskiej oraz działania związane z wykonywaniem filarów pod obiekt MD-7 (estakada nad Dunajcem). Prace realizowane to: montaż deskowania filara podpory E i F, wykonywanie szalunku przyczółka w osi P, montaż tzw. „wytyków” podpory D oraz montaż rusztowania pod szalunek głowic przy filarze G. Ponadto trwa przebudowa linii LPN (linia potrzeb nietrakcyjnych).
![]() | ![]() | ![]() | ![]() |
![]() | ![]() | ![]() | ![]() |
20.05.2014

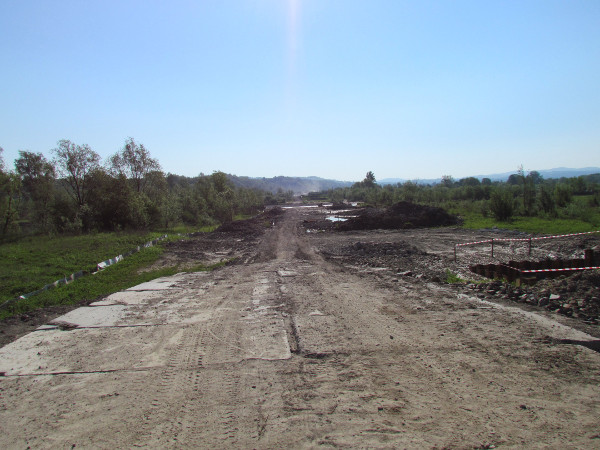

Intensywne opady deszczu, występujące zastoiska oraz podniesiony poziom wód gruntowych, spowodowały wstrzymanie robót drogowych (ziemnych).

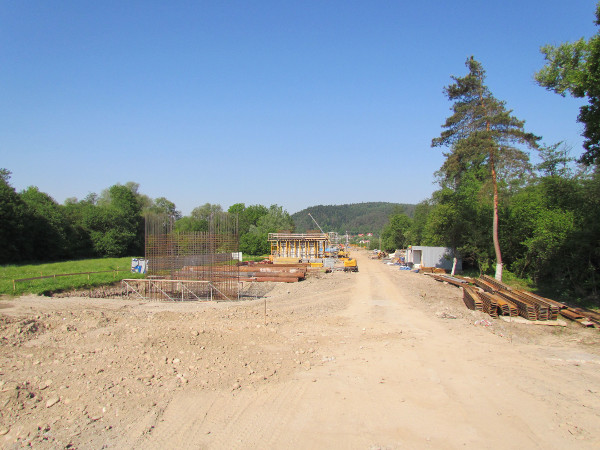

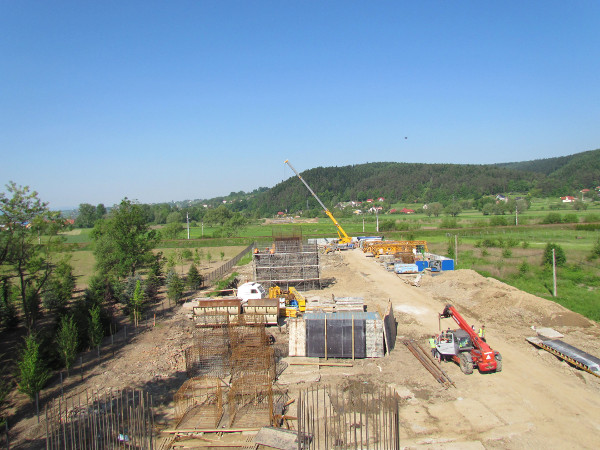

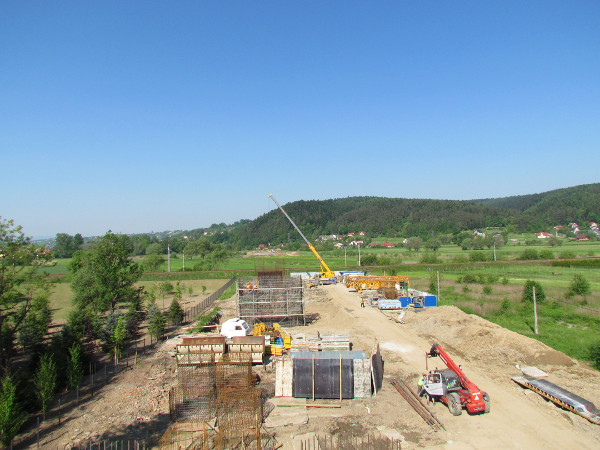

Kontynuowane są prace budowy kanalizacji deszczowej przy ul. Tarnowskiej. Trwają działania związane z wykonywaniem filarów pod obiekt MD-7 (betonowanie filara w osi E, betonowanie ławy w osi D, deskowanie głowic pod G, zbrojenie głowic dla podpory E na stanowisku boczny). Nadal realizowana jest przebudowa linii LPN (linia potrzeb nietrakcyjnych). Rozpoczęto również wykonywanie pali pod obiekt MD-5.
![]() | ![]() | ![]() | ![]() |
![]() | ![]() | ![]() | ![]() |
21.05.2014

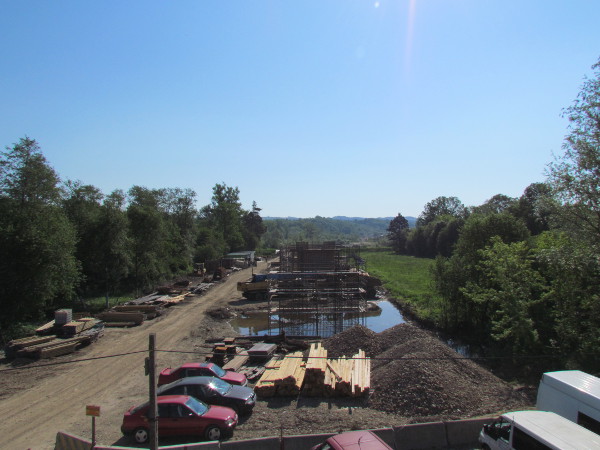

W związku z minionymi opadami deszczu, trwa osuszanie podłoża wapnem oraz pompowanie wody z wykopów.

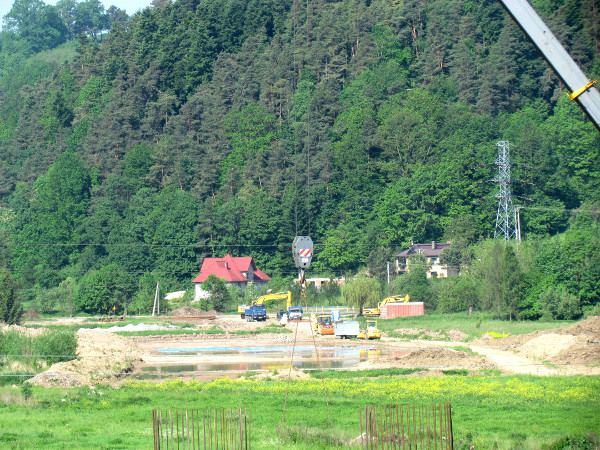

Kontynuowana jest budowa kanalizacji deszczowej przy ul. Tarnowskiej oraz rozpoczęto prace budowlane przy wylocie W-12 Łubinka.
Prowadzone są działania związane z wykonywaniem filarów pod obiekt MD-7 (deskowanie przyczółka w osi P, demontaż deskowania ławy D, wykonanie izolacji ławy D, deskowanie głowic filara G, zbrojenie filara D). W dalszym ciągu wykonywane są pale oraz przygotowywane grodzice pod obiekt MD-5.
22.05.2014
W dalszym ciągu osuszane jest podłoże wapnem oraz pompowana jest woda z wykopów. Trwa również budowa kanalizacji deszczowej przy ul.Tarnowskiej oraz prace budowlane przy wylocie W-12 Łubinka (betonowanie wylotu).

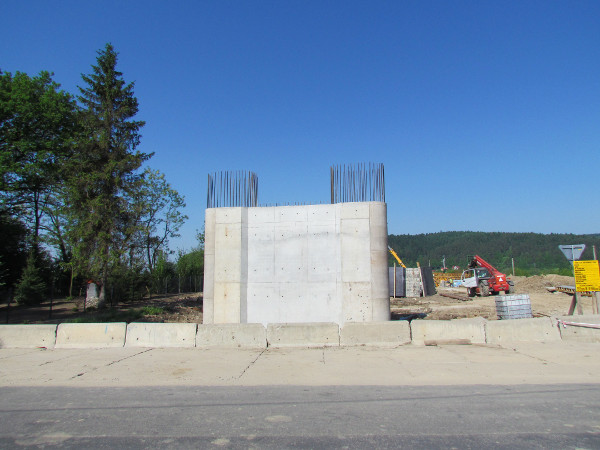

Na obiekcie MD7 wykonano deskowanie przyczółka w osi P oraz zbrojenie filara C. Na obiekcie MD8 wykonano dziewięć pali od strony podpory A.
23.05.2014
Trwa wykonywanie nasypu z masy ziemno-skalnej od strony ulicy Tarnowskiej. Jednocześnie kontynuowana jest budowa kanalizacji deszczowej na odcinku od studni DG1 (ul. Marcinkowicka).
Realizowane są prace budowlane przy wylocie W-12 Łubinka - obsypanie wylotu. Natomiast na obiekcie MD8 zostało wykonanych osiem pali pali od strony podpory A, a na obiekcie MD7 trwa montaż deskowania przyczółka P, deskowania filara C, głowic filara G i zbrojenie filara D.
24.05.2014
Od strony ulicy Tarnowskiej wykonywany jest nasyp z masy ziemno-skalnej. Na obiekcie MD7 zamontowano deskowanie filara C oraz głowic filara G.
Autor: 4
Dodano: 2014-05-26 10:35:28
